装修毕业记

计划及预算

140平的房子,请同学设计,半包,硬材选好的,软材利旧,预计3个月时间,预算15w+

设计图纸

  1. 平面图

    原始尺寸平面图

    平面方案布置图

  2. 效果图

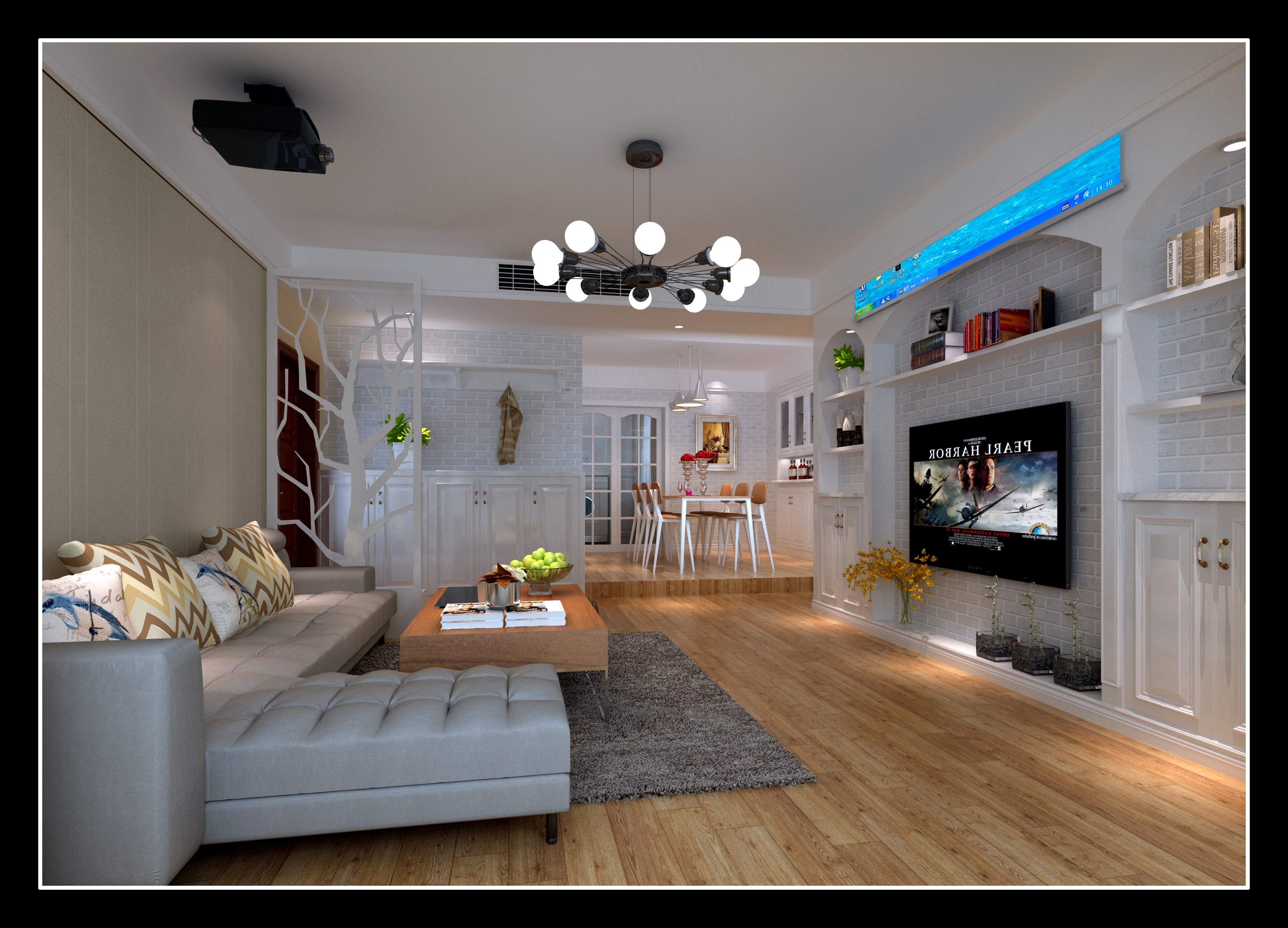

    客厅背景墙

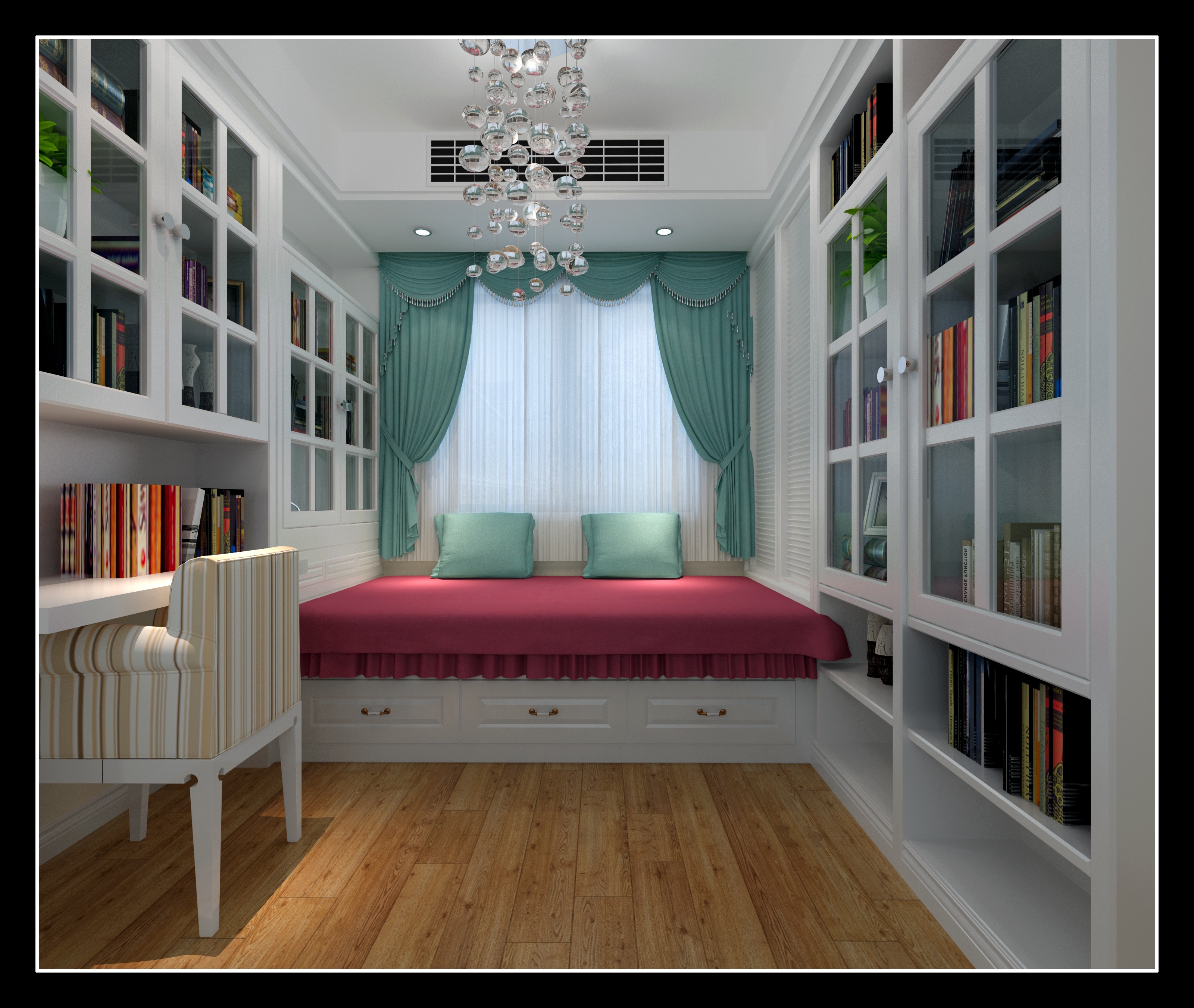

    书房

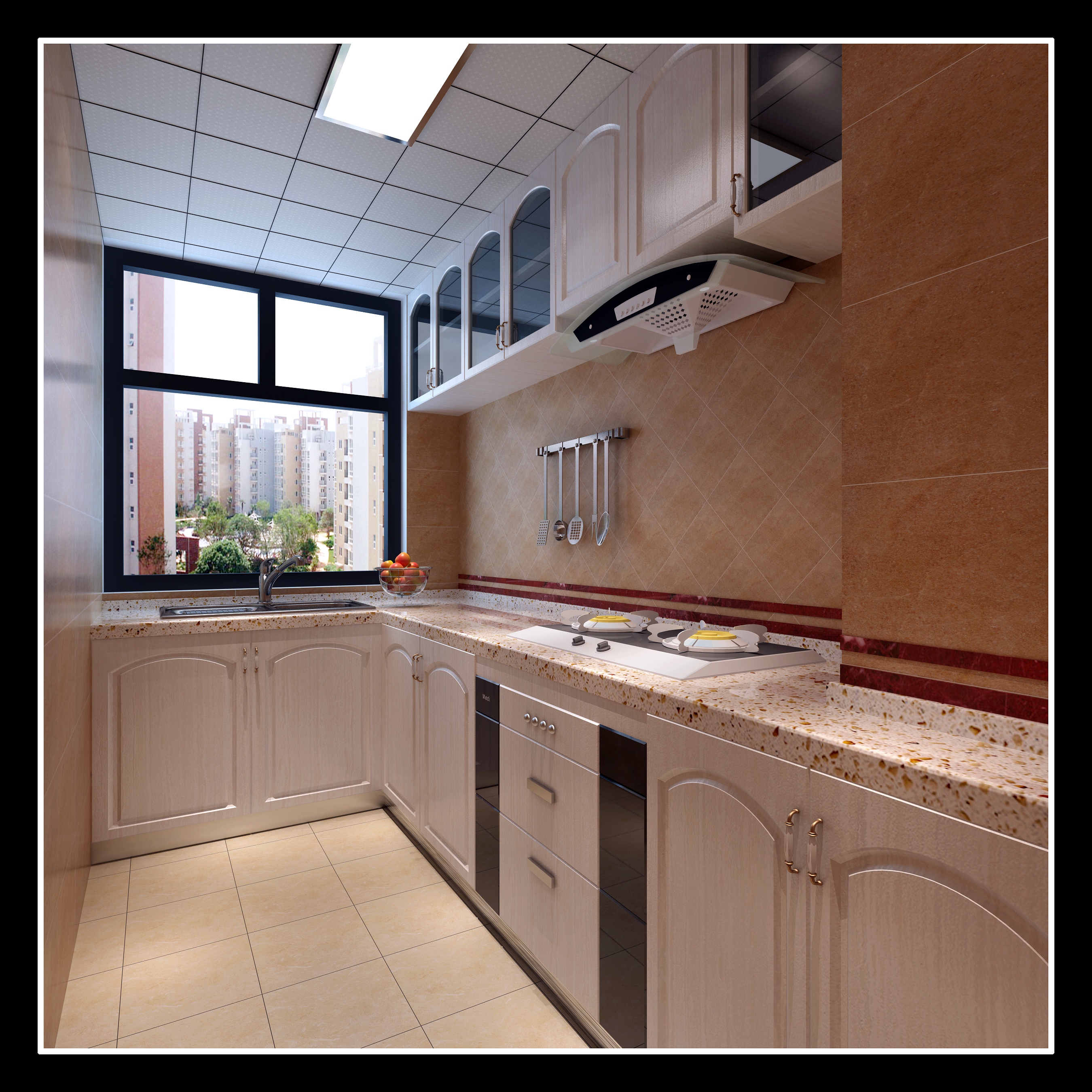

    厨房

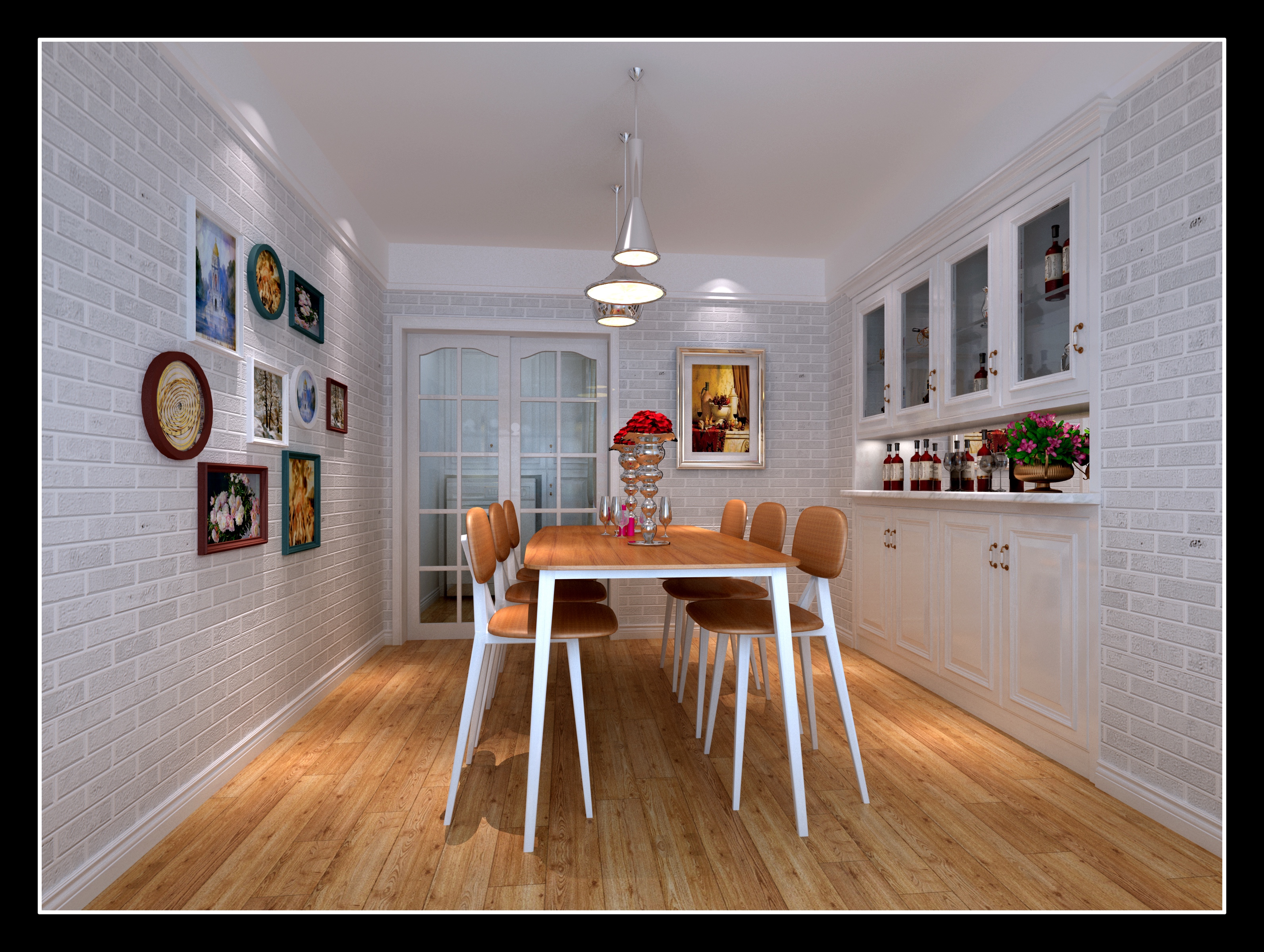

    餐厅

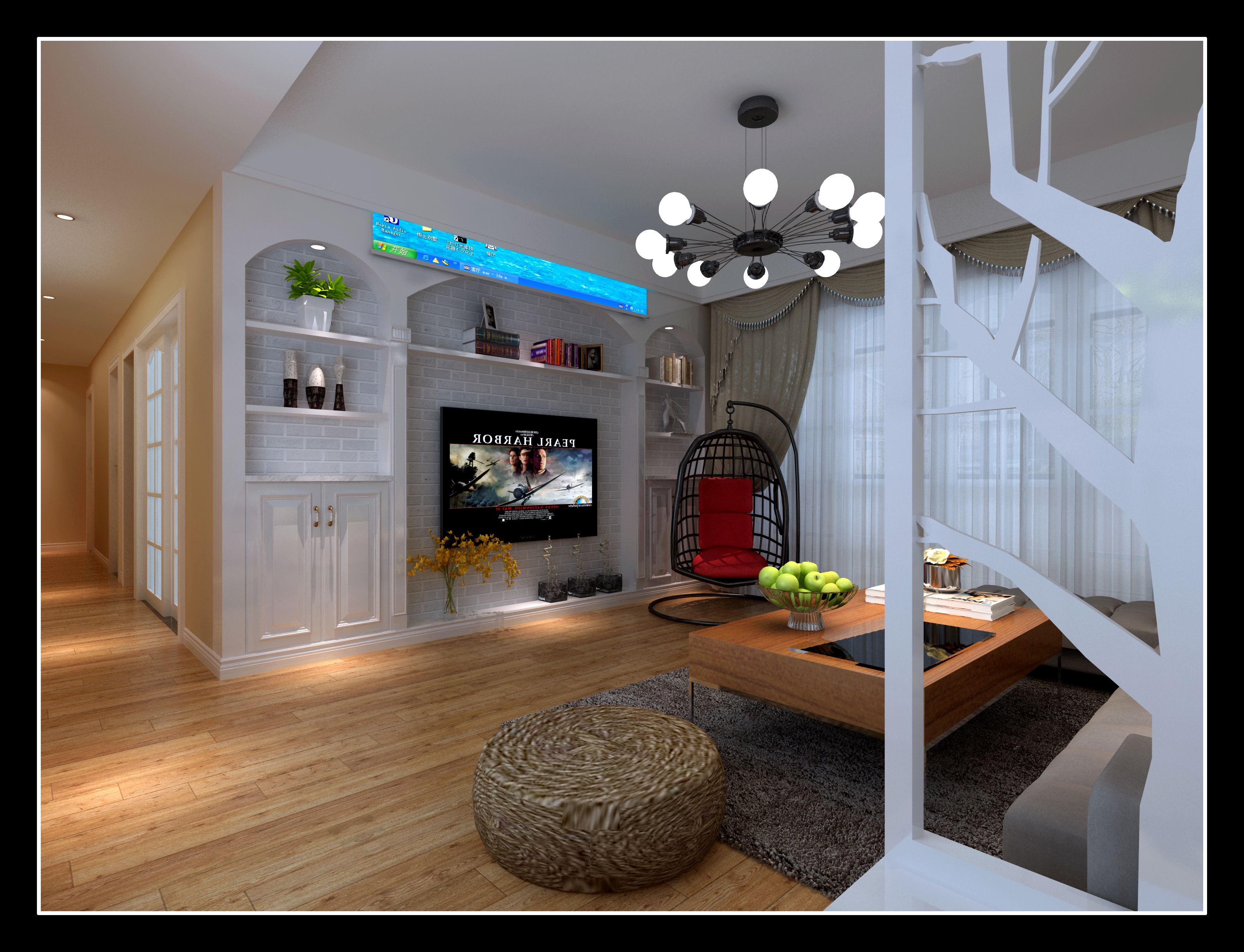

    客厅

装修前图片

装修过程

  1. 时间跨度
    设计出图耗时2个月,期间包括风格,框架选材的讨论。
    装修耗时6个月,3月到9月底,从进场到完全完工。
  2. 遇到的问题 返工
    • 设计时未考虑到的
      主卧厕所未牵灯线
      主卧厕所门改造
    • 实际效果不行的
      a. 小阳台返工
      小阳台贴了一面文化砖后,效果不理想,决定撤掉重做
    • 工期延长
      a.人员调配
      由于工人按工地排工期,因此有时上一个师傅做完了,下一个师傅还在其他工地未空出,需要等其完工才能排期,还有师傅私事等延误。
      b.材料牵制
      只有周末有时间去选材,设计兼任总指导,一般情况下会提前一个礼拜让选材,有时一些小型材料临时需要,家里没人手去买,只好稍作等待。
  3. 流程
    水电 – 材料进场 – 泥工 – 敲砌墙 – 防水 – 地暖 – 瓷砖 – 木工 – 门 – 油漆 – 电器 – 软装 – 透气 – 搬家

装修后图片

实际开支

  1. 总费用 20w
    5000+7600+35000+3000+10000+5000+15000+20000+4000+7000+20000+6800+7200+26000+4800+4000+7000+8000+1000+1000 = 197400
  2. 明细
    • 设计费 5000
    • 水电 7600
    • 人工费 35000
    • 沙子水泥 3000
    • 窗户改造 10000
    • 不锈钢窗网 5000
    • 瓷砖 15000
    • 木材 20000
      实木板 石膏板 单层板
    • 地暖 4000
      客厅 主卧 书房 温控器
    • 油漆 7000
    • 门 20000
      木门(TATA) 5000
      厕所隔断*2 3000
      厨房门 1370
      书房门 3000
      主卧厕所门 1500
    • 大理石 6800
    • 整体橱柜 7200
    • 家电 26000
      • 家庭影院 10000
        投影(明基1700+) 4700
        幕布(先科) 1600
        音响(Denon520) 3400
        电视机 利旧
      • 油烟机(老板) 3000
      • 洗碗机(西门子) 3500
      • 洗衣机(西门子) 3500
      • 厨余粉碎机(500) 1100
      • 对开门冰箱(西门子) 5300
    • 窗帘 4800
    • 灯 4000
      客厅,主卧,次卧,厕所 松下
      走廊 筒灯
      书房、客房
      餐厅
      阳台
    • 厨卫 7000
      马桶(九牧,SwabsAbide) 2200
      卫浴(Hansgrohe、SwabsAbide)3000
      洗漱台 1800
    • 软装 8000
      挂饰 摆件
    • 吊床 1000
    • 书桌 1000
    • 沙发床桌子电视柜 利旧
  3. 剩余

总结

工期和预算均超支,介于最后效果还不错,毕竟是自住,都是值得的,还是在可接受范围。
也可以考虑全包这种,省事省心点

作者: Carlxu

Carlxu Tag:90后、早熟、职业经历丰富、终身成长。 新进医疗行业的前程序员,现任职于某省级医疗机构信息中心。 早熟:3岁学前班、15岁上大学、23岁硕士毕业,24岁成家。 职业经历丰富:6年换了4份工作,体验了国企、民企、机关、事业单位的工作方式,拥有市级-省级-国家级机关内的工作经历。 读书成家早,那是听从家人安排。跳槽多,那是缺少职业规划。31岁这年,我成了两个娃的爸爸。 今后,我将和“大橙小原”一起,不断习得新技能、在一个领域深耕、为自己的选择负责,终身成长为更好的自己。 感谢您对我的关注,很高兴能认识您! 让我们携手同行,体验未知世界的精彩。

发表评论
